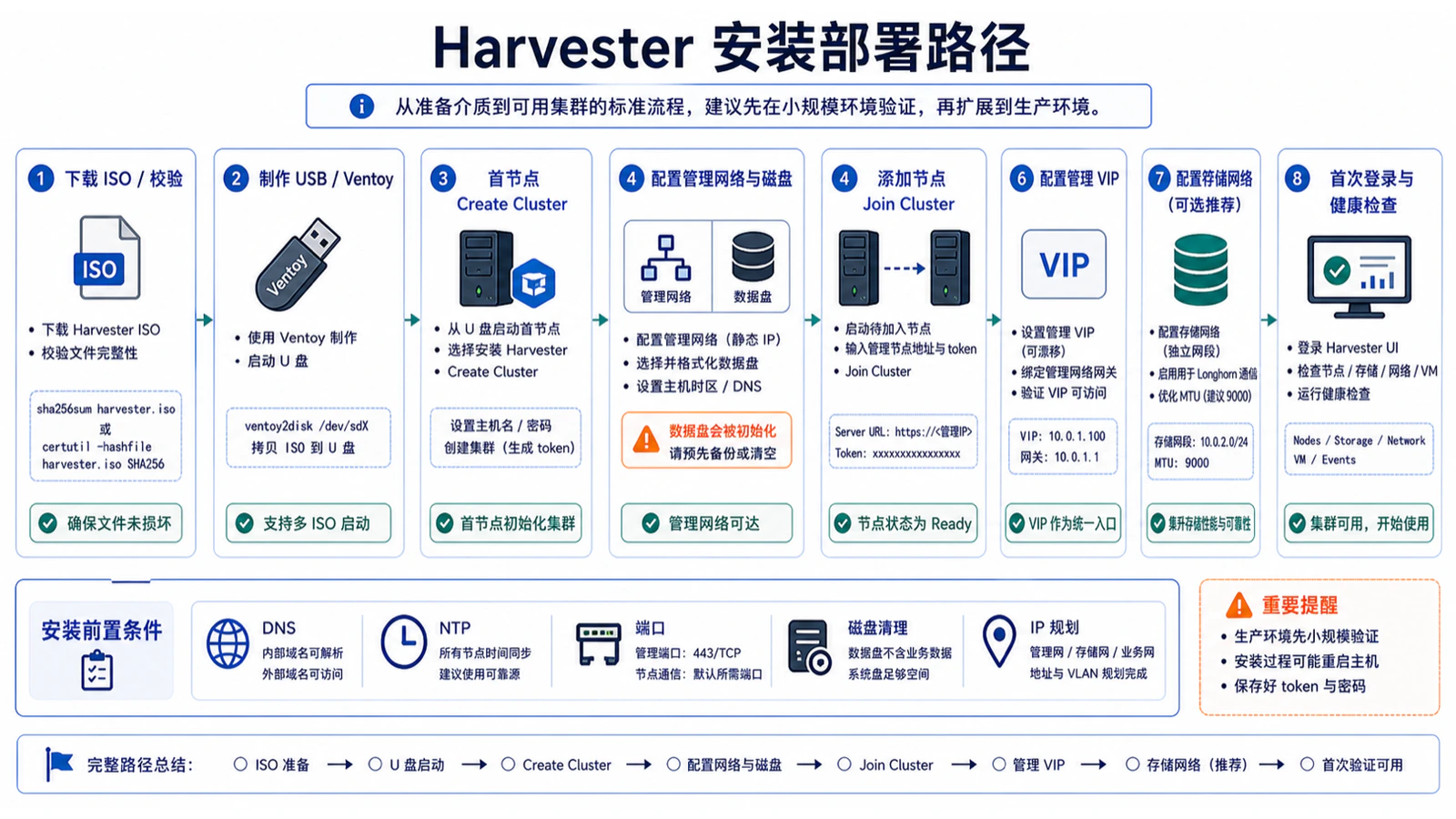

上一篇建立了 Harvester 的架构心智模型:裸金属节点提供计算、磁盘和网络,Kubernetes 是控制面,KubeVirt 运行虚拟机,Longhorn 提供分布式块存储,Multus 承载多网络,Harvester UI/API 把这些能力包装成虚拟化平台。本篇进入安装部署。重点不是“把 ISO 写进 U 盘然后下一步”,而是把安装前规划、配置文件、首节点创建、节点加入、管理 VIP、首次健康检查和回滚条件做成可复验流程。

本文按 Harvester v1.8 官方安装、硬件网络要求和配置文档核验。官方文档显示 v1.8 是 Latest,v1.9 为 Dev;Harvester Configuration 文档明确区分 CREATEJOIN 模式,创建集群时 server_url 应为空或省略,加入集群时必须配置指向集群 VIP 或域名的 server_url。旧教程中基于早期版本的 ISO 地址、配置字段和 RKE2 端口假设不能直接照搬。

安装目标和环境边界

本篇以三节点裸金属集群为主要目标。单节点安装可以用于学习和功能验证,但不用于生产高可用。三节点集群可以验证控制面、管理 VIP、Longhorn 多副本、节点维护和基础迁移路径,是进入生产试点前的最低有效形态。

安装前要先确定四个边界。第一,硬件边界:每台节点的 CPU、内存、系统盘、数据盘、网卡数量和带外管理能力。第二,网络边界:管理网络、业务网络、存储网络、迁移网络、DNS、NTP、网关、MTU 和交换机 VLAN。第三,存储边界:系统盘和 Longhorn 数据盘是否分离,默认 StorageClass 是否适合生产,是否需要专用 storage network。第四,运维边界:谁负责安装,谁维护交换机,谁维护备份目标,谁批准 VM 上线。

不要把安装向导当规划工具。安装向导只能接受输入,不能替你判断管理 VIP 是否冲突、交换机 trunk 是否放行、NTP 是否可达、数据盘是否会被误格式化、Token 是否会泄露。真正的安装工作从规划表开始,而不是从开机启动 ISO 开始。

硬件和网络前置检查

硬件检查至少包含 CPU 虚拟化、内存容量、系统盘、数据盘和网卡。CPU 必须开启硬件虚拟化;内存要给系统组件、Longhorn、KubeVirt 和 VM 预留;系统盘不应和业务数据盘混用;数据盘应使用稳定 SSD/NVMe;网卡要能满足管理、业务、存储和迁移流量的隔离需求。

磁盘检查不能只看容量。要确认安装目标盘、数据盘、磁盘序列号和控制器。安装会写入系统盘,数据盘会被 Harvester/Longhorn 使用。生产部署前应把磁盘用途贴到服务器资产表和安装记录中,避免装错盘。若节点已有旧系统或旧 Longhorn 数据,必须在维护窗口中确认是否清空。

网络检查要覆盖 IP、交换机和时间同步。管理 IP、VIP、节点主机名、DNS 记录、NTP 服务器、默认网关、业务 VLAN、存储 VLAN 和迁移 VLAN 都要提前确定。管理 VIP 必须在管理网段中未被占用,并且能从运维终端访问。交换机端口要提前配置 trunk 或 access,不能等安装失败后再猜。

对三节点集群,建议先准备这样的表格:

项目 节点 1 节点 2 节点 3
主机名 hv-01 hv-02 hv-03
管理 IP 10.10.10.11/24 10.10.10.12/24 10.10.10.13/24
管理 VIP 10.10.10.20 10.10.10.20 10.10.10.20
存储 IP 10.10.20.11/24 10.10.20.12/24 10.10.20.13/24
系统盘 /dev/nvme0n1 /dev/nvme0n1 /dev/nvme0n1
数据盘 /dev/nvme1n1 /dev/nvme1n1 /dev/nvme1n1
管理接口 bond0 或 eno1 bond0 或 eno1 bond0 或 eno1
存储接口 bond1 或 eno2 bond1 或 eno2 bond1 或 eno2

表格中的设备名只是示例,实际环境必须以现场 ip link、BMC 资产信息和安装介质识别结果为准。不要把示例中的 IP、网卡名和磁盘名复制到生产。

安装方式选择

Harvester 支持 ISO、USB、PXE/iPXE 和配置文件驱动的自动安装。实验环境可以用 ISO 交互安装;多节点生产建议至少准备配置文件,保证主机名、接口、磁盘、VIP、Token、DNS 和 NTP 可复验;批量边缘站点或多机房交付则更适合 PXE/iPXE。

交互式 ISO 安装的优点是直观,适合首次学习。缺点是容易出现人工输入不一致,例如主机名格式、DNS、网卡选择和数据盘选择不同。自动安装的优点是可重复,缺点是配置文件包含 Token、密码或 SSH Key,必须安全保存。官方 Harvester Configuration 文档也提醒配置文件包含凭据,不应公开暴露。

如果团队刚开始使用 Harvester,建议先用交互式方式完成一套测试环境,再把实际输入整理成配置文件。直接从网上复制一份自动安装 YAML 风险很高,因为字段含义、版本行为和本地网络都可能不同。

配置文件的关键字段

Harvester Configuration 文档给出了完整示例和字段说明。安装相关核心字段包括 scheme_versionserver_urltokenosinstall。其中 server_url 最容易被误用:创建新集群时必须省略或为空;加入已有集群时才配置为集群 VIP 或域名,例如 https://cluster-VIP:443。官方文档强调,为了高可用,应指定 Harvester 集群 VIP 或域名。

token 是集群 secret 或 node token,用于节点加入。它属于敏感信息。配置文件、截图、日志和工单中都不应明文公开 Token。若配置文件放在 HTTP 服务器上供自动安装读取,必须保证网络隔离、访问控制和生命周期管理,安装结束后及时撤下。

os 字段用于主机名、SSH authorized keys、DNS、NTP、代理、标签和必要的系统级设置。不要通过 after_install_chroot_commands 随意安装大量软件。Harvester 节点不是通用 Linux 服务器,节点上越多自定义内容,升级和排障越不可控。确实需要持久化系统修改时,要确认官方文档中的持久化机制和升级影响。

install 字段用于安装模式、管理接口、安装目标盘、数据盘、VIP、Pod/Service CIDR 和插件开关等。生产配置应明确写入安装目标盘和数据盘,避免安装器自动选择导致误格式化。Pod CIDR 和 Service CIDR 要避免与现有网络、VM 网络和业务网段冲突。

下面是简化的配置片段,仅表达字段关系,不作为可直接执行的生产配置:

yaml
scheme_version: 1
server_url: ""
token: "REPLACE_WITH_CLUSTER_SECRET"
os:
  hostname: hv-01
  ssh_authorized_keys:
    - "ssh-rsa REPLACE_WITH_PUBLIC_KEY ops@example"
  dns_nameservers:
    - 10.10.10.53
  ntp_servers:
    - 10.10.10.123
install:
  mode: create
  management_interface:
    interfaces:
      - name: eno1
    method: static
    ip: 10.10.10.11/24
    gateway: 10.10.10.1
  device: /dev/nvme0n1
  data_disk: /dev/nvme1n1
  vip: 10.10.10.20

加入节点时,mode 改为 joinserver_url 指向管理 VIP 或域名,主机名、管理 IP 和数据盘按节点变化。不要让多个节点使用同一主机名或同一管理 IP。

首节点创建

首节点安装前,先完成 ISO 校验。下载地址应来自官方发布页面或组织内部镜像仓库,校验值要和官方发布信息匹配。不要使用来历不明的 ISO。制作 USB 启动盘时,必须确认目标设备路径,避免误写本机磁盘。生产环境更建议通过带外管理挂载 ISO,减少现场 U 盘不可控因素。

首节点安装选择 create 模式。关键输入包括安装目标盘、数据盘、管理接口、IP/DNS/网关、主机名、管理 VIP、Token 或密码、SSH Key。输入完成后不要急着确认,先与安装计划表逐项核对。尤其要确认磁盘和接口名称,因为它们在不同服务器型号上可能不同。

安装完成后,首节点会启动 Harvester 控制面和基础组件。此时不要立即开始创建 VM。先确认节点状态、管理 VIP、UI/API、系统 Pod、Longhorn、KubeVirt 和监控组件是否健康。若首节点本身不健康,继续加入其他节点只会扩大问题范围。

首节点健康检查建议包括:

bash
kubectl get nodes -o wide
kubectl get pods -A | grep -v Running
kubectl -n harvester-system get pods
kubectl -n longhorn-system get pods
kubectl -n kubevirt get pods

这些命令需要在具备访问权限的节点或管理终端执行。文章不提供固定“预期输出”,因为不同版本和插件会改变 Pod 名称和数量。验收重点是节点 Ready、关键命名空间无异常、管理 VIP 可访问、UI 登录正常、Longhorn 和 KubeVirt 组件状态稳定。

加入第二、第三个节点

新增节点使用 join 模式。加入前要确保首节点健康,管理 VIP 或域名可达,Token 正确,新增节点的管理网络和 DNS/NTP 可用。官方配置文档说明,join 模式必须设置 server_url,并且高可用场景应使用 VIP 或域名,而不是临时指向某个节点的普通 IP。

加入节点时,不要只看安装器完成。节点加入后要确认 Kubernetes Node Ready、Longhorn 识别数据盘、KubeVirt 节点组件运行、Harvester UI 中 Host 状态正常。若某个节点 Ready 但 Longhorn 磁盘不可用,VM 调度可能能成功,存储副本却无法按预期分布。

三节点全部加入后,先不要直接导入生产 VM。应做基础故障域验证:关闭或维护一个非关键节点,观察管理 VIP 是否仍可访问;创建测试 VM,验证能运行;检查 Longhorn Volume 副本分布;把测试 VM 迁移到其他节点;恢复节点后确认副本重建正常。只有这些基础能力正常,集群才具备继续配置的前提。

管理 VIP 和访问入口

管理 VIP 是 Harvester UI/API 的稳定入口。它必须在管理网络中唯一、可路由、可被运维终端访问,并纳入 DNS 和 CMDB。不要把某个节点 IP 当长期管理入口。节点维护或故障时,节点 IP 可能不可用,而 VIP 才是集群入口。

VIP 也涉及安全。UI/API 不应暴露到普通业务网或公网。访问应通过运维网、跳板机、VPN 或零信任入口。证书也要规划。测试环境可以接受自签证书,生产环境应评估组织 CA、证书续期和浏览器/API 客户端信任链。

如果 VIP 不可用,先判断是 VIP 未漂移、网络 ARP/路由问题、kube-vip 组件异常,还是控制面服务异常。不要直接重装节点。VIP 只是访问入口,背后依赖节点网络、Harvester 设置、系统组件和交换机行为。

安装后的第一批配置

安装完成后的配置不能拖到业务上线后再做。至少要完成认证、时间、存储、网络、备份、监控和日志边界。

认证方面,先更改默认密码或导入组织认证方案,明确管理员账号和审计要求。SSH Key 要统一管理,不要让多人共用个人临时 Key。

时间方面,所有节点必须同步 NTP。虚拟化平台时间漂移会影响证书、日志、备份、Kubernetes 控制面和来宾系统。NTP 不稳定时,很多问题会表现得像随机故障。

存储方面,确认默认 StorageClass、副本数、数据盘、Longhorn 节点和容量水位。不要在默认设置未评审的情况下创建大量 VM。若生产计划使用独立 storage network,应先按官方文档完成配置并验证,再承载关键工作负载。

网络方面,先创建和验证基础 VM Network,而不是一次性创建所有 VLAN。用测试 VM 覆盖每个节点,验证 DHCP、静态 IP、默认路由、DNS、业务端口、MTU 和迁移后的连通性。

备份方面,尽早配置备份目标并做一次恢复演练。没有恢复演练的备份,只能证明任务可能运行过,不能证明业务可恢复。

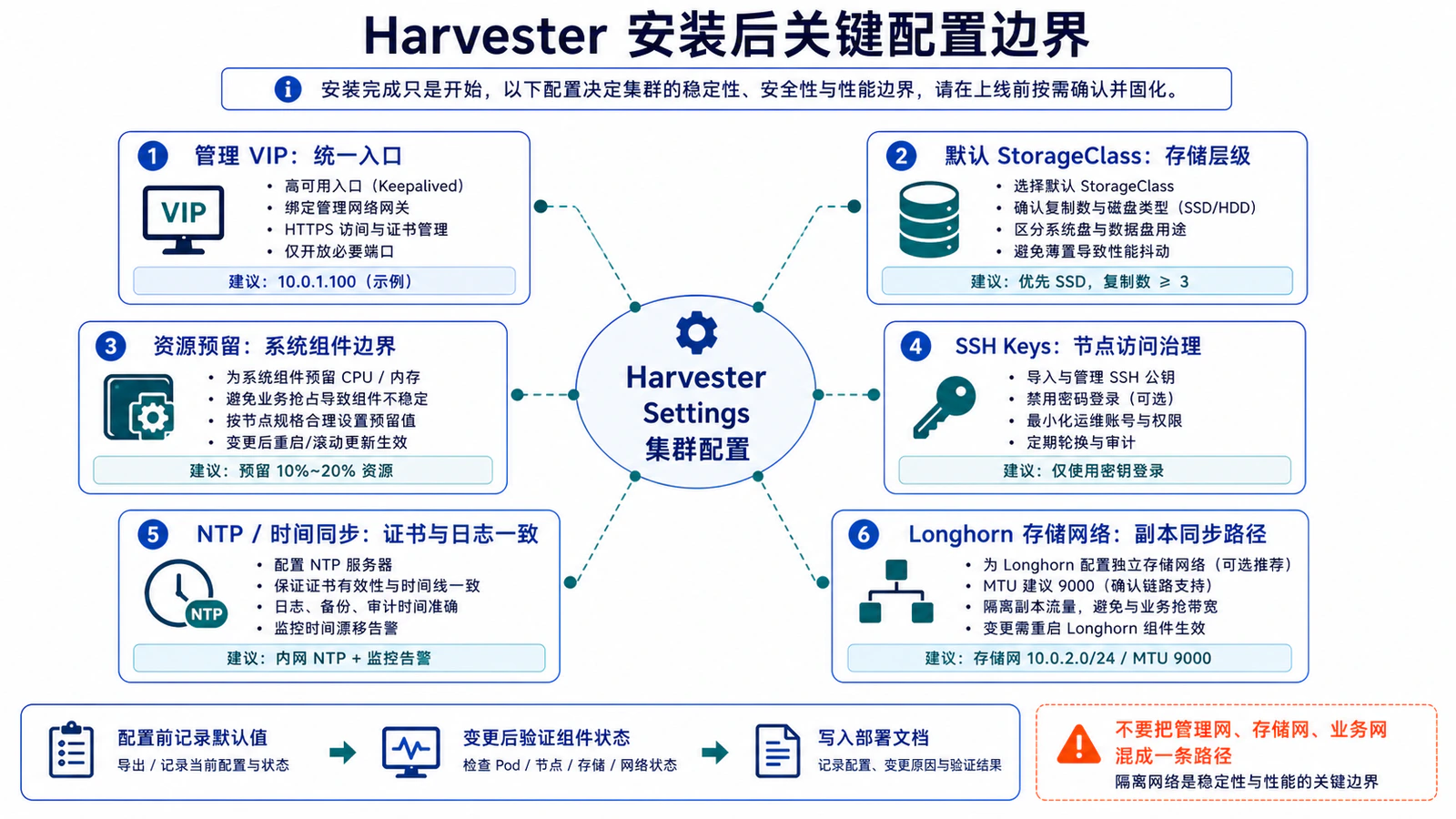

Harvester 安装后的关键配置边界

存储专项配置

安装完成后,先不要急着导入镜像和创建 VM。要先确认 Longhorn 的节点和磁盘状态。每台节点的数据盘是否被识别,是否标记为可调度,剩余容量是否符合规划,默认副本数是否适合当前节点数量,这些都要在创建业务 VM 前确认。

默认 StorageClass 适合快速开始,但不一定适合生产。生产环境通常需要至少区分通用三副本、低成本二副本、测试单副本、高性能 NVMe、保留策略不同的 StorageClass。StorageClass 是策略入口,后期大量 VM 建成后再改会非常困难。

若计划启用 storage network,应尽早配置。storage network 影响 Longhorn 组件和副本流量,官方文档也要求按照明确步骤配置和验证。这个操作不应在大量生产 VM 运行后临时执行。启用前要确认所有节点的存储接口、IP、MTU、交换机 VLAN、路由和防火墙策略;启用后要验证 Longhorn Pod、Volume attach、Replica rebuild 和 VM I/O。

存储验收还要覆盖容量水位。三节点集群即使每台有 2TiB 数据盘,也不等于可以放心提供 6TiB VM 容量。默认三副本、快照、备份缓存、Replica 重建和故障余量都会消耗空间。安装阶段至少要确定告警水位、扩容方式和磁盘更换流程。

网络专项配置

Harvester 网络配置分为管理网络和 VM 网络。管理网络承载 UI/API、节点通信和控制面访问,必须稳定、可达、受保护。VM 网络承载业务虚拟机访问,通常需要 VLAN 或 untagged network。安装完成后,第一件事是确认管理 VIP 稳定,第二件事是创建最小业务网络并用测试 VM 验证。

业务网络不要一次性全量创建。建议先选择一个测试 VLAN,创建对应的 Cluster Network、Network Config 和 VM Network,然后在每个目标节点启动测试 VM,验证 DHCP、静态 IP、默认路由、DNS、网关和业务端口。确认模型可用后,再按业务域扩展。

如果节点使用 bond,安装前就要确认 bond 模式和交换机配置匹配。LACP、active-backup、MTU、VLAN trunk、native VLAN 和端口安全策略都可能影响 VM 网络。Harvester UI 中网络对象 Ready,不代表物理交换机路径正确。真正验收必须从 VM 内访问网关和跨网段服务。

管理网络、存储网络和业务网络共用物理链路时,至少要在 VLAN、监控和变更记录中区分。故障时需要知道丢包发生在管理面、存储面还是业务面。所有流量混在一个无标签网络里,短期省事,长期排障成本会很高。

认证、证书和审计

安装后的默认管理员账号只能用于初始化。生产环境要尽早接入组织认证体系,至少要明确管理员、只读审计、虚拟机管理员、存储管理员和网络管理员的权限边界。多人共用 admin 账号会让审计失效。

证书也要纳入计划。测试环境可以使用默认自签证书,生产环境最好使用组织 CA 或受信任证书,并记录证书到期时间和续期流程。Harvester UI、API、Rancher 集成和自动化脚本都会受到证书影响。证书问题常被误判为网络或权限问题。

审计方面,要记录谁创建 VM,谁删除卷,谁修改网络,谁触发备份和恢复。Harvester 背后是 Kubernetes,很多对象变更可以通过事件、日志和 API 记录追踪。安装阶段就要决定日志保留位置和安全要求,否则上线后再追溯会很困难。

镜像和模板准备

安装完成后,下一步通常是导入镜像。镜像不是随便上传一个 ISO 或 qcow2 文件。每个镜像都应有来源、版本、校验、用途、维护人和废弃时间。官方 cloud image、内部标准镜像和从旧虚拟化平台迁移的镜像,应分别治理。

Linux cloud image 要验证 cloud-init、SSH Key、默认用户、qemu-guest-agent、磁盘扩容和网络配置。Windows 镜像要验证驱动、激活、远程访问、时间同步和 guest agent。模板 VM 要清理 machine-id、SSH host key、临时账号和 cloud-init 状态,避免克隆后身份冲突。

不要在安装完成当天就让业务团队自由上传镜像。先建立一组标准镜像和命名规范,再开放给项目使用。镜像治理做不好,后续 VM 管理会变成一堆不可追踪的系统盘。

备份目标和恢复演练

Harvester 集群安装好但没有备份目标,只能算半成品。生产平台至少要配置 VM Backup 目标,并完成一次从备份恢复测试 VM 的演练。备份目标可以是 S3 兼容对象存储、NFS 或其他官方支持方式,具体选择要结合网络、安全和保留策略。

恢复演练要验证的不只是任务状态。恢复出的 VM 要能启动,网络要正常,磁盘数据要可读,应用要能启动,监控要能发现。若恢复后 IP 冲突、machine-id 重复、DNS 未更新或业务端口不通,说明备份流程仍不完整。

备份策略要和业务分级绑定。测试 VM 可以低频备份或不备份,生产 VM 需要明确 RPO/RTO,数据库类业务还要结合应用一致性备份。平台快照不能替代跨故障域备份,Longhorn 副本也不能替代备份。

自动安装治理

自动安装的核心不是省几分钟人工输入,而是保证多节点、多站点、多批次交付的一致性。配置文件应进入受控仓库,但敏感值不能明文提交。可以把无敏感的模板版本化,把 Token、密码和 SSH Key 通过安全渠道注入。

自动安装配置要和资产系统对齐。主机名、管理 IP、BMC 地址、机柜位置、序列号、系统盘、数据盘、网卡 MAC 和交换机端口应能互相对应。否则安装失败时,很难判断是哪台机器、哪块盘、哪个交换机端口出了问题。

批量安装前应先对一台节点做 dry-run 式人工复核。确认配置文件字段、安装介质、网络访问、HTTP 配置文件地址和 Token 权限都正确,再扩大到整批节点。批量部署失败后,排查成本远高于单节点失败。

自动安装结束后,应自动或人工收集验收结果:节点状态、系统组件、Longhorn、KubeVirt、管理 VIP、网络连通性、时间同步和日志。没有验收的自动安装,只是自动把风险推进到了下一步。

试运行计划

安装通过后,应进入试运行,而不是直接承载生产。试运行至少持续一个完整业务周期,覆盖工作日、高峰时段、备份窗口、监控告警、节点维护和一次模拟故障。

试运行工作负载应包含不同类型:一台 Linux VM、一台 Windows VM、一台有数据盘的 VM、一台双网卡 VM、一台需要备份恢复的 VM。这样可以同时验证镜像、cloud-init、驱动、网络、存储和保护策略。

试运行期间要记录所有问题:VM 创建失败、网络不通、备份慢、恢复后 IP 变化、节点重启时间、Longhorn 副本重建耗时、告警噪声、权限不足和文档缺口。试运行结束后形成整改清单,整改完成后再上线生产。

运维交接

安装项目结束时,不能只交付一个可登录的 UI。应交付完整运维交接清单:安装配置、版本、ISO 校验、节点清单、网络规划、存储规划、VIP 和 DNS、管理员账号交接、备份目标、监控入口、告警联系人、常见故障处理和回滚流程。

运维交接还要明确日常节奏。每日看哪些告警,每周检查哪些容量和备份,每月做哪些恢复演练,升级前谁评审,节点硬件故障谁处理。没有这些节奏,平台会在上线初期看起来正常,几个月后因为容量、快照、备份和无主 VM 积累而变得不可控。

对于边缘站点,还要记录远程带外管理方式、现场联系人、备件型号、网络拓扑和断网场景处理方式。Harvester 很适合边缘,但边缘站点也更依赖文档和远程恢复能力。

离线和受限网络安装

很多 Harvester 场景在工厂、园区、边缘机房或安全区,无法直接访问公网。离线安装不能只准备 ISO,还要准备镜像、文档、校验值、备份目标、NTP、DNS、内部证书和必要的升级文件。若安装过程中需要临时访问外部仓库,说明离线准备不完整。

受限网络中,DNS 和 NTP 往往比镜像更容易被忽略。DNS 不通会影响证书、域名访问、备份目标和外部集成;NTP 不通会影响证书校验、日志顺序、Kubernetes 控制面和故障定位。安装前应从每个节点测试 DNS 和 NTP,而不是只从管理终端测试。

如果使用 HTTP 服务器提供配置文件或 ISO,服务器本身也要纳入安装计划。它的 IP、端口、防火墙、访问控制、文件校验和关闭时间都要明确。配置文件包含敏感字段时,不应长期留在无认证的 HTTP 目录中。安装完成后应撤下或替换敏感文件。

离线环境还要提前准备排障手段。没有公网时,不能依赖在线搜索、远程下载工具或临时拉取镜像。应提前准备 Harvester 文档、常用命令、日志收集方法、BMC 访问、交换机配置备份和内部知识库链接。边缘站点尤其要考虑断网时如何通过本地人员和带外管理恢复。

节点扩容流程

安装三节点只是起点。后续扩容时,新增节点应按和初始节点相同的标准执行:硬件检查、网络检查、数据盘确认、join 配置、Token 管理、节点加入、Longhorn 磁盘识别、网络覆盖和测试 VM 验证。不要因为集群已经运行,就降低新增节点的验收标准。

新增节点前,要先评估集群容量和调度策略。若新增节点硬件规格明显不同,VM 迁移和调度可能出现不均衡;若新增节点没有接入某些业务 VLAN,相关 VM 迁移到该节点后会断网;若新增节点数据盘性能较低,Longhorn 副本分布可能拉低整体性能。

新增节点后,不应马上把生产 VM 迁移过去。先创建测试 VM,验证管理网络、业务网络、存储卷、备份、迁移和监控。确认节点满足所有预期后,再允许调度生产 VM。必要时可以先通过标签或调度策略限制工作负载,再逐步开放。

节点扩容记录要和 CMDB 同步。新增节点的序列号、机柜位置、BMC 地址、管理 IP、存储 IP、网卡 MAC、磁盘序列号、Harvester 版本和加入时间都应有记录。没有资产记录的节点,后续故障更换和容量核算都会困难。

升级前安装基线

安装部署阶段还要为未来升级留下基线。Harvester 升级会影响操作系统、Kubernetes、Harvester 组件、KubeVirt、Longhorn 和相关 CRD。若安装时没有记录版本、配置和验证结果,升级前就很难判断当前状态是否健康。

升级前基线至少包括:节点列表、Harvester 版本、系统组件状态、Longhorn 状态、KubeVirt 状态、StorageClass、Network、备份目标、认证方式、证书到期时间和已知问题。安装完成后就开始记录这些信息,可以让未来升级少很多不确定性。

还要保留安装配置文件的脱敏版本。脱敏版本用于复盘字段、网络和磁盘选择;敏感版本则按密钥管理要求保存或销毁。没有配置记录,重建同一站点时只能依赖个人记忆。

故障恢复演练

安装验收不能只验证“正常路径”。至少要做三个小演练。第一,管理入口演练:重启当前持有 VIP 的节点,观察 VIP 是否恢复、UI/API 是否可访问。第二,VM 恢复演练:创建测试 VM,做备份,删除或停止测试 VM,再从备份恢复并验证网络。第三,节点维护演练:选择非关键时间重启一台节点,观察节点 Ready、Longhorn 副本和测试 VM 状态。

这些演练不需要制造破坏性事故,但要让团队知道证据入口在哪里。管理入口异常看 VIP 和系统组件;VM 恢复异常看 Backup、Volume、PVC、VM 和来宾系统;节点维护异常看 Node、Longhorn、KubeVirt 和事件。演练结论要写入运行手册。

如果演练失败,不应把失败当成安装任务的小问题跳过。安装阶段发现失败,是最便宜的修复机会。等业务上线后再发现备份无法恢复、VIP 不漂移、节点维护导致 VM 断网,代价会高得多。

安装验收

安装验收要分层执行。第一层是节点和控制面:所有节点 Ready,系统组件稳定,管理 VIP 可访问,UI/API 可登录,NTP 正常,DNS 正常。第二层是存储:Longhorn 节点和磁盘可用,默认 StorageClass 符合预期,测试 VM 卷健康,副本按节点分布。第三层是网络:管理网络稳定,测试 VM 能访问网关、DNS 和必要服务,业务 VLAN 在所有目标节点可用。第四层是虚拟机:能创建、启动、停止、迁移、快照、备份和恢复测试 VM。

验收记录要保留时间、版本、节点、配置文件、ISO 校验、关键截图或命令摘要、问题和处理人。安装验收不是为了写漂亮报告,而是为了后续升级、扩容和故障复盘有依据。

下面是一份可执行的验收清单:

  • ISO 来源和校验记录已保存。
  • 三台节点主机名、管理 IP、数据盘和网卡与规划一致。
  • 管理 VIP 可从运维网访问,并已写入 DNS/CMDB。
  • 所有节点 Ready,系统组件无持续异常重启。
  • Longhorn 节点、磁盘、Volume 和副本状态正常。
  • KubeVirt 组件正常,测试 VM 可创建和启动。
  • 测试 VM 网络覆盖所有目标节点。
  • 测试 VM 可执行快照、备份和恢复。
  • 节点维护或重启流程已演练。
  • 安装配置文件、Token 处理方式和权限边界已归档。

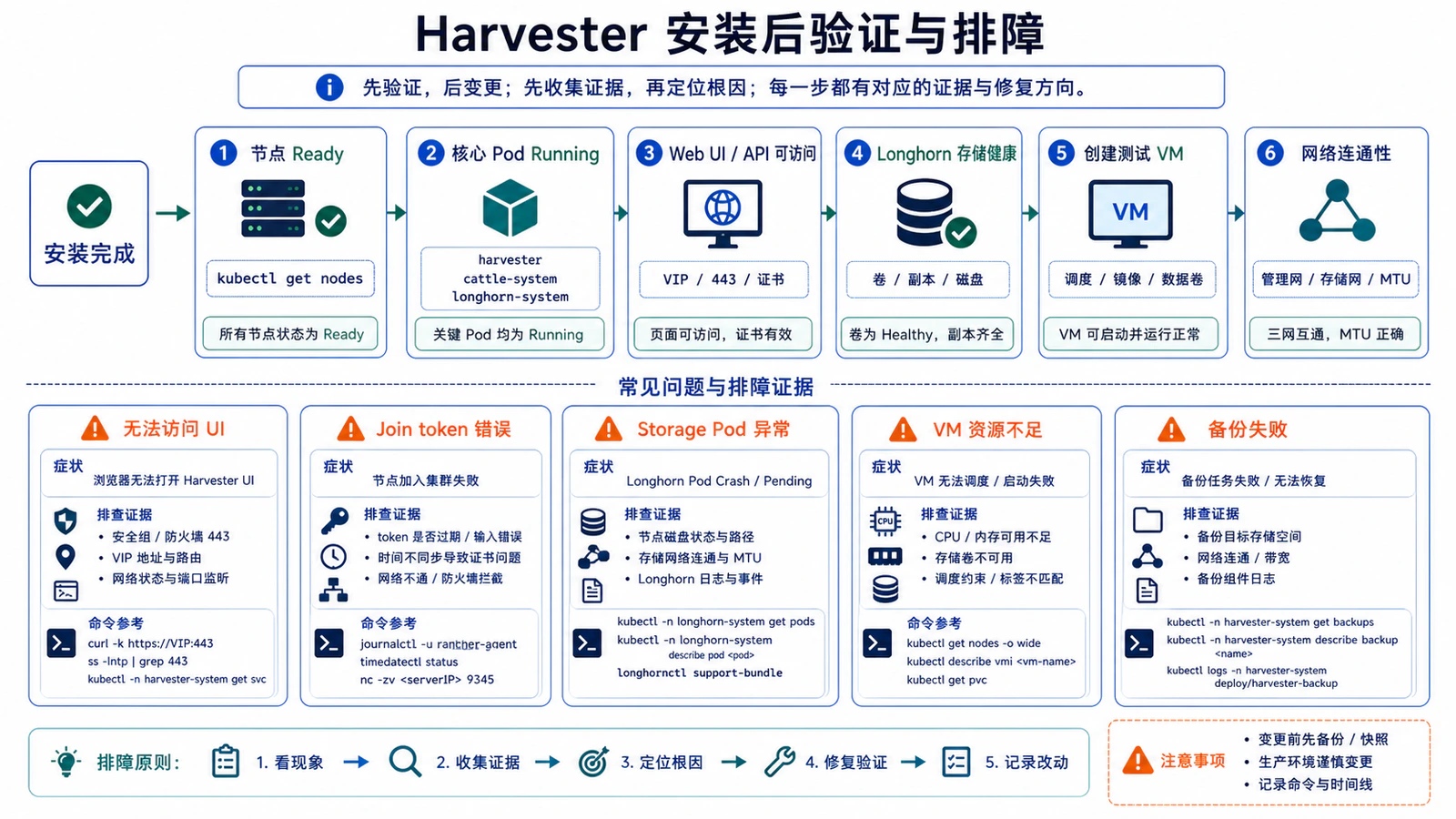

Harvester 安装验证与故障排查

上线准入标准

安装验收通过后,还要设置上线准入。第一,平台必须有负责人和值班入口;第二,管理入口、BMC、交换机和备份目标都能被运维团队访问;第三,至少有一套标准镜像和一套标准 VM 规格;第四,监控告警已经覆盖节点、Longhorn、KubeVirt、容量和备份;第五,至少完成一次恢复演练。

上线准入还要明确哪些业务可以先上。建议从内部工具、测试系统、低风险应用开始,不要第一批就迁移核心数据库、身份认证、生产控制系统或跨部门关键服务。低风险业务能帮助团队发现镜像、网络、备份和权限问题,同时不会把平台初期问题放大成重大事故。

准入结果应写入工单或评审记录。记录中包含通过项、遗留风险、临时限制、下一次复盘时间和扩大范围条件。例如“只允许创建测试环境 VM”“暂不承载数据库”“业务 VLAN 只开放 110/120”“备份恢复每周抽测一次”。这些限制能防止平台刚装好就被无限制使用。

安装前检查表

为了避免安装中反复中断,可以在维护窗口前一天完成预检查。硬件侧确认节点通电、BMC 可用、固件版本已记录、CPU 虚拟化开启、系统盘和数据盘识别正确。网络侧确认交换机端口配置、管理 IP 未冲突、VIP 未占用、DNS/NTP 可达、VLAN 和 MTU 与规划一致。

软件侧确认 ISO 已下载并校验,配置文件已脱敏评审,Token 和密码按安全渠道传递,安装介质可启动,运维终端可以访问管理网段。人员侧确认操作人、网络配合人、现场联系人、回滚决策人和变更窗口。资料侧确认规划表、拓扑、IP 地址表、交换机端口表和故障记录模板准备好。

预检查完成后,再进入正式安装。若预检查发现关键项缺失,例如 VIP 未确认、数据盘不明确、交换机端口未配置、Token 管理方式不清楚,应推迟安装。HCI 平台的安装失败往往不是安装器问题,而是前置条件没有完成。

安装窗口内还应冻结无关变更。不要一边安装 Harvester,一边调整交换机 trunk、改 DNS、替换磁盘或修改上游防火墙。并行变更会让故障边界变得模糊。确实必须调整时,要记录时间点、操作人和验证结果,便于安装失败后复盘。

验收未完成前,不开放业务创建权限。

试点业务也要走准入流程。

所有例外都要记录。

风险要复盘。

持续改进。

稳。

常见安装故障

第一类是硬件虚拟化未开启。表现为 VM 无法正常启动或 KubeVirt 能力异常。处理方式是进入 BIOS/UEFI 开启 Intel VT-x/AMD-V,并确认服务器固件没有禁用相关能力。

第二类是磁盘选择错误。表现为安装失败、Longhorn 找不到数据盘,或误格式化了不该使用的磁盘。处理前先停止继续安装,核对磁盘序列号和安装记录。生产环境不要靠 /dev/sdX 这种不稳定命名做唯一依据。

第三类是管理 VIP 冲突或不可达。表现为 UI 访问不稳定、VIP 漂移异常、节点间访问正常但运维终端访问失败。要检查 IP 是否冲突、交换机 ARP、VLAN、网关、安全策略和 VIP 设置。

第四类是 Token 或 server_url 配置错误。join 节点无法加入时,先确认 server_url 是否指向 VIP 或域名,Token 是否正确,节点能否解析和访问该地址。创建新集群时不应配置非空 server_url

第五类是 DNS/NTP 问题。表现为证书、日志时间、组件通信或镜像拉取异常。安装前就应验证 DNS 和 NTP,而不是等集群异常后再补。

第六类是网络接口不一致。不同节点使用不同接口名、bond 成员或 VLAN 配置,会导致某些节点上的 VM 网络不可用。解决方式不是在 UI 中反复改 VM,而是回到节点和交换机配置。

回滚和重装策略

安装阶段失败时,不要把半成功节点继续加入集群。若首节点创建失败,先收集安装日志、网络和磁盘信息,再决定重装。若节点加入失败,先确认首节点健康、Token、server_url、网络和时间同步,再重试。反复重装前要清理旧数据,否则旧配置可能干扰新安装。

重装节点前必须确认数据盘是否保留。实验环境可以清空;生产环境要先判断该节点上是否有 Longhorn 副本、是否会影响 Volume 健康、是否需要先驱逐或迁移。HCI 节点不是普通无状态计算节点,重装可能影响存储副本。

如果集群已经承载业务,任何重装、换盘、换网卡、改管理 IP 或改 VIP 都应走变更流程。安装阶段形成的配置记录和验收记录,会直接决定后续回滚是否可执行。

小结

Harvester 安装部署的核心是“先规划,再安装,再验收”。ISO 或配置文件只是执行手段,真正决定集群质量的是硬件、网络、存储、VIP、Token、DNS、NTP、认证、备份和验收流程。按当前 v1.8 官方文档,create 和 join 模式的 server_url、Token、管理接口、安装盘、数据盘和 VIP 都要严格区分。

完成本篇后,你应该能设计一个三节点 Harvester 集群安装方案,知道首节点创建和后续节点加入的差异,知道安装后必须检查哪些对象,也知道哪些故障不能靠“重装一次”解决。下一篇将进入虚拟机管理,把安装好的平台转化为可交付、可迁移、可保护的 VM 服务。
